丰满校区建设动态

  11月5日,丰满校区建设指挥部召开本周例会。会上,各参建单位对本周工程进度情况进行了汇报。本周进入冬季施工阶段,重点检查高空作业人员安全带的佩戴、临边洞口防护、通道的防滑措施、临时雨排外接以及楼内外清理情况。


  为保证冬季施工质量,要求砌筑部分重点检查砂浆配比及防冻剂质量证明文件,混凝土部分要重点检查防冻剂添加、雨雪清理、入模温度以及浇筑完成后保温覆盖等措施,冬季施工期间不建议过早拆除模版。施工单位需提前做好雨雪天气施工预案。施工进度方面,雨雪天气过后,施工单位要根据气温合理安排施工进度,不宜在零度偏下的温度进行混凝土浇筑。停工后施工单位需对本年度施工进度及施工材料进行盘点,提前制定明年施工计划。


  会议要求,设计院需尽快确认设计变更以及图纸答疑,将纸版文件发至各方单位,施工节点及外墙材质严格对照效果图。对外环境土方、挡土墙、下沉式绿地、海绵城市以及排水沟等进行整体优化设计,尽量节省预算,要高度重视施工现场防洪排涝情况。拟定邀请三家设计院对新增土地进行规划设计方案征集,须提前与校方核实材料使用变更情况。



  会议强调,加强停工前安全文明施工,对场区进行全面检查清理,停工期间安排现场值班人员,场区做好封闭工作,禁止外来人员入内。停工后组织召开现场会,向学校领导小组汇报工程进展、明年工期计划及相应监理安全工作。做好边界管理,包括施工区域以及新增土地部分林木、围挡、监控。注意施工现场用火用电安全,做好冬季施工安全预案,逐步落实。施工安全方面,六级以上强风和大雨、大雪、大雾天气,应停止露天高处和起重吊装作业。施工作业前应认真察看在施工洞口、临边安全防护和脚手架护身栏、挡脚板、立网是否齐全、牢固,脚手板是否按要求间距放正、绑牢,有无探头板和空隙。

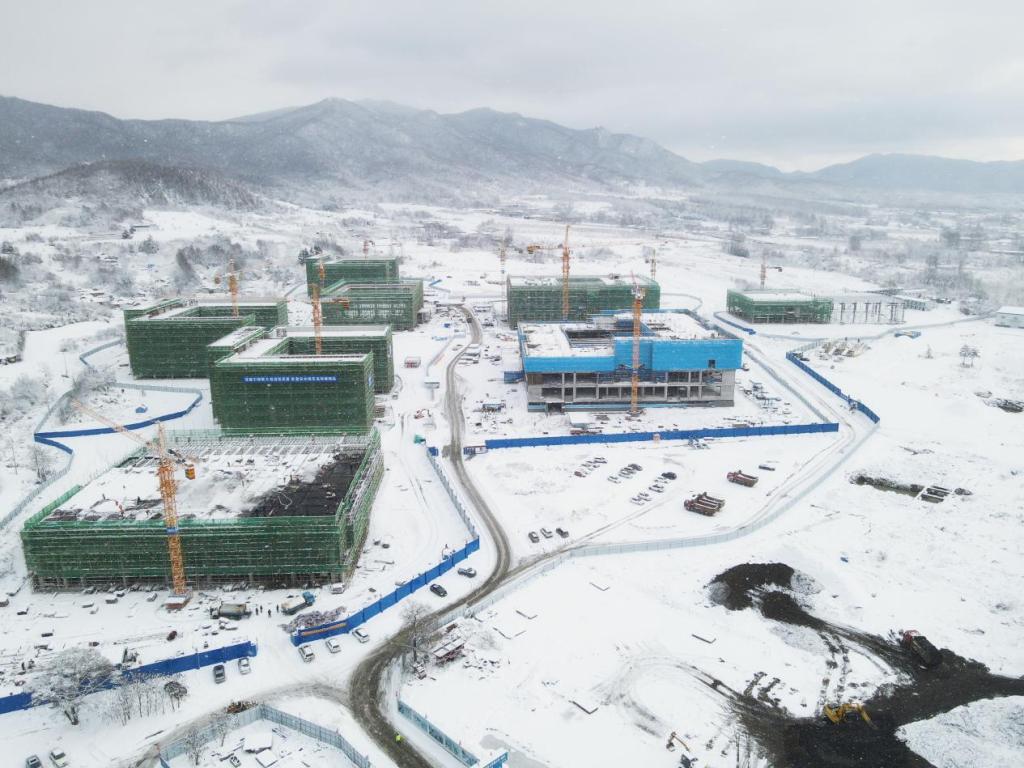

  施工进度:1号楼主体结构完成,砌筑完成,屋面防水完成;2号楼主体结构完成,砌筑完成,屋面防水完成;3号楼主体结构完成,砌筑完成,屋面防水完成;4号楼主体结构完成,未开始砌筑;5号楼一层5-8轴混凝土浇筑完毕,二层1-4轴柱钢筋绑扎中,内部支撑体系安装;6号楼主体结构完成,未开始砌筑;7号楼:主体结构完成,未开始砌筑;8号楼主体结构完成,2-6层砌筑完成;9号楼二层钢结构预埋件安装完成,牛腿焊接完成,4层3区、4区柱钢筋绑扎,模板安装中,三层1区、2区混凝土浇筑;10号楼主体结构完成,2、3层砌筑完成80%,看台一层柱钢筋绑扎;11号楼17.25m层柱、梁钢筋绑扎完成,钢结构网架预埋件安装;12号楼主体混凝土结构完成,钢结构安装完成,屋面未浇筑。
