丰满校区建设动态

  9月16日,丰满校区建设指挥部召开本周例会。会上,各参建单位对本周工程进度情况进行了汇报。本周项目部同监理单位、校方共同对现场有变化的土方标高进行了实测,并出具了完整的现状标高方格网图。监理单位人员调整、组织架构已完成,监理必须熟悉图纸,履行监理职责。根据施工情况,已重新制定材料进场流程,确保材料进场不影响施工进度。


  会议强调,施工方要严格按图施工,工程部做好施工情况详细记录。下周将抽检检测单位土壤夯实度检测,杜绝检测单位在施工方指定位置检测。对施工现场进行安全检查中发现的塔吊、电焊机、休息区安全隐患等存在问题,下发整改通知书,施工单位立即进行整改。

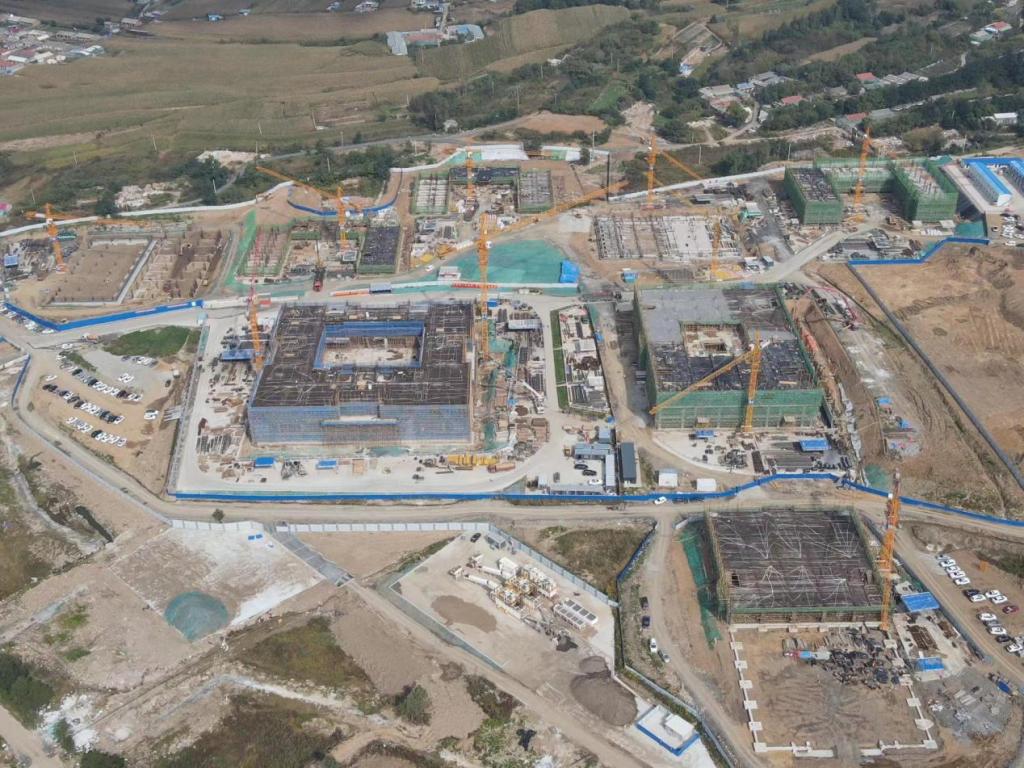

  工程进度:1号楼五层砌筑、2号楼一、二层砌筑施工、六层砌筑屋面一区保温4#楼一区一层柱钢筋绑扎1,二区一层柱钢筋绑扎找零,三区搭设一层梁板。


  3号楼六层砌筑,屋面一区保温。4号楼一区一层柱钢筋绑扎1,二区一层柱钢筋绑扎找零,三区搭设一层梁板。5号楼1-4轴挡土墙基础及独立基础完成。当前a,h,4轴基础短柱合模,挡土墙身1.35米高合模,预计今日浇注。1-4轴基坑土方回填中。5-8轴地梁完成,当前土方回填中。6号楼 1-9轴一层柱钢筋绑扎完成。10-14轴一层柱模板完成,一层板、楼梯模板完成。7号楼一区3层柱筋绑扎,外立面防护脚手架搭建,二区3层梁板钢筋绑扎,三区3层梁板柱砼浇筑。8号楼机房层顶梁模板安装施工,4层构造柱钢筋绑扎施工,反坎模板安装施工,1层顶板后浇带预备浇筑混凝土。9号楼一区二层顶梁板钢筋绑扎,等待钢结构安装,二区二层顶梁板钢筋绑扎,等待钢结构安装,三区二层顶梁板钢筋绑扎,等待钢结构安装,四区二层顶梁板钢筋绑扎,等待钢结构安装。10号楼形象进度:一区三层加固柱模,顶梁钢筋绑扎,二区三层套柱箍筋,搭设支撑体系。11号楼 1-4交A-F轴地梁混凝土浇筑,5-8交A-F轴一层墙体定位放线。12号楼一层梁板柱钢筋安装及绑扎完成,柱插筋,调整钢筋。
